Station de pompage PS70

Dans le cadre de l’aménagement du nord de la ville de Doha, capitale du Qatar, le groupement composé de VINCI Construction Grands Projets, QDVC et Entrepose Contracting s’est vu confier la réalisation de la plus grande station de pompage d’eaux usées des pays du Golfe. Celle-ci est destinée à collecter, relever et transporter les eaux usées de Doha nord jusqu’à une station située à une vingtaine de kilomètres plus au nord dans le désert. L’ouvrage comprend la construction d'une station de pompage des eaux usées d'une capacité de 900 000 m3/jour, ainsi que la fourniture et la pose de canalisations.

CONTEXTE

De 2005 à 2010, la population de la capitale a doublé en passant de 400 000 à 800 000 habitants. En plus de son explosion démographique, la ville de Doha a connu une explosion économique. Pour y faire face, des travaux d’aménagement urbain ont été engagés par le gouvernement qatari. Un de ces projets concerne la construction d’une station de pompage dans le but de traiter les eaux usées de Doha. Cette station vise à fournir de l’eau traitée, mais non potable aux zones industrielles et à irriguer les quartiers de Pearl et la ville nouvelle de Lusail. Le projet se compose : d’un réseau de collecte des eaux usées, d’une station de relevage-pompage, d’une station de traitement, et enfin d’un réseau de redistribution des eaux traitées.

TECHNIQUE

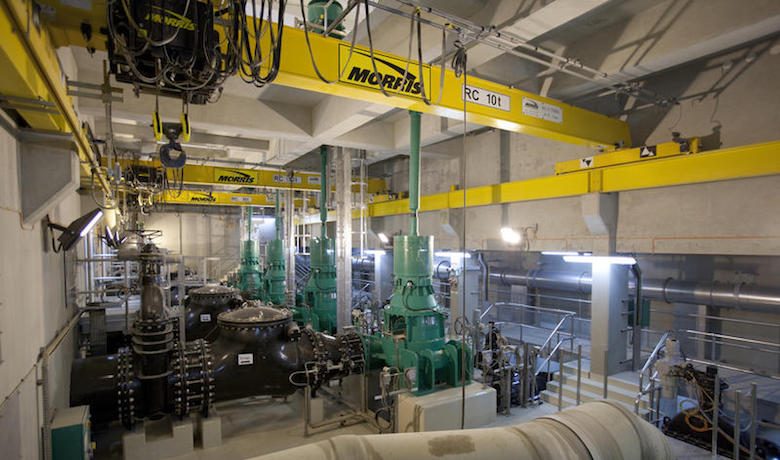

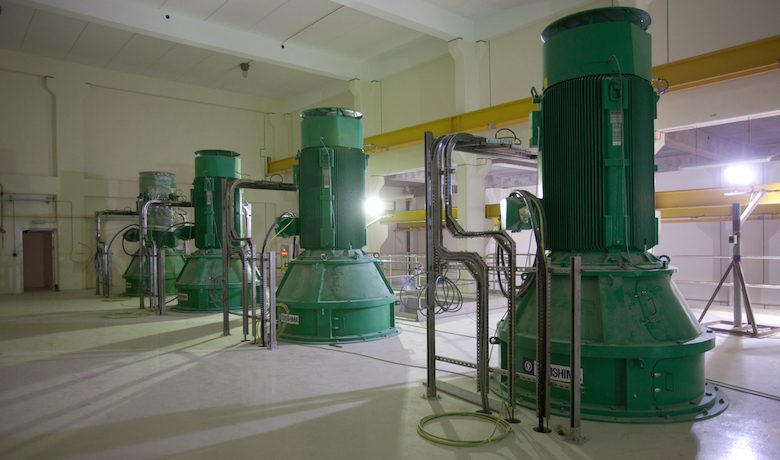

La station PS70 se compose d’un premier puits de 40 mètres de profondeur et de 20 mètres de diamètre (comprenant le dégrilleur pour filtrer les déchets solides et volumineux), d’un deuxième puits de même profondeur mais de 40 mètres de diamètre servant au relevage des eaux usées, d’un bâtiment principal en surface abritant une 2ème série de pompes pour le transfert des eaux usées vers la station de traitement, soit un total de 16 pompes de 4 800 m3/h et 800 kW chacune, des bâtiments secondaires tels que le bâtiment administratif et les bâtiments électriques, ainsi qu’une unité de traitement des odeurs. Face à la géologie rencontrée, les terrassements ont principalement été effectués avec des excavatrices équipées de marteau brise-roche et de pelles à câble pour le marinage des matériaux. Du fait de la perméabilité de la roche il a fallu évacuer 3 000 m3 d’eau de pompage par jour, l’eau étant réinjectée dans un puits de 300 mètres de profondeur. La construction des 2 puits a été réalisée en 11 levées successives de 3,75 mètres à l’aide de coffrage grimpant. Les voiles périphériques de 1,5 mètre d’épaisseur ont été levées à l’aide de coffrage ordinaire simple face, alors que les parties centrales plus complexes et parfois ferraillées à 300 kg/m3 ont nécessité l’utilisation d’outils spécifiques facilitant à la fois un coulage en un seul tenant de chaque niveau. Afin de transférer les eaux usées depuis la station PS70 jusqu’à la station de traitement, il a fallu construire un réseau composé de 3 canalisations en fonte ductile de 1,6 mètre de diamètre, d’un tuyau en polyéthylène de 400 millimètres et de 4 fourreaux PVC de 150 millimètres. Les tuyaux ont un revêtement intérieur en polyuréthane spécialement conçu pour le projet, afin de les protéger contre l’acidité des eaux usées. Du fait de la forte corrosivité du sol chargé en chlorures, l’extérieur des tuyaux a également été protégé par l’application d’un revêtement de bandes adhésives bitumineuses. La station de pompage est située dans un quartier en plein développement urbain : une attention toute particulière a été portée à la réduction des nuisances sonores. De fait, aucune plainte de riverains n’a été reçue pendant toute la durée du projet malgré l’usage intermittent d’explosifs lors du terrassement de certaines couches géologiques de forte densité.

Du point de vue de la construction, le projet présente une très grande complexité. Il a nécessité l’emploi de techniques et matériaux variés. C’est le cas notamment pour les terrassements au marteau brise-roche, ou encore pour la construction en béton armé de puits de grande taille avec rabattement de nappe.

IMPACT

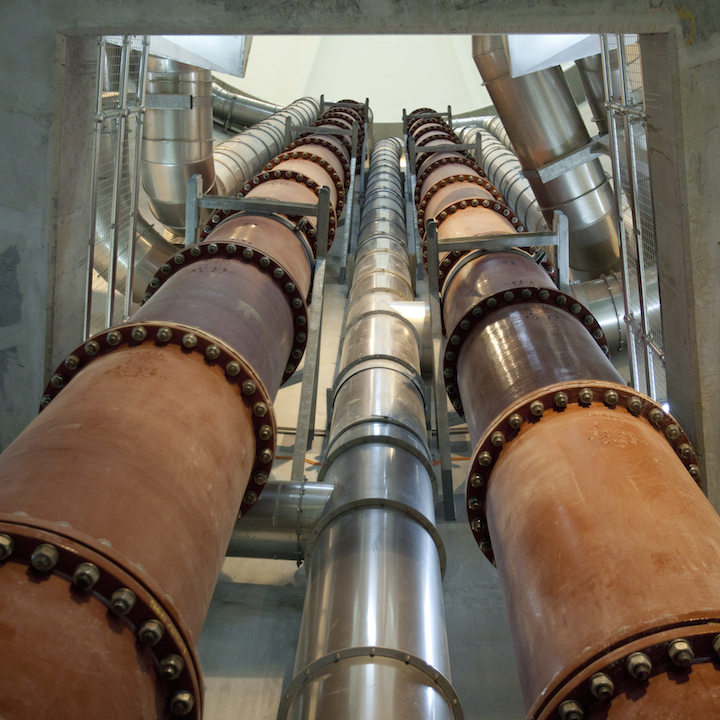

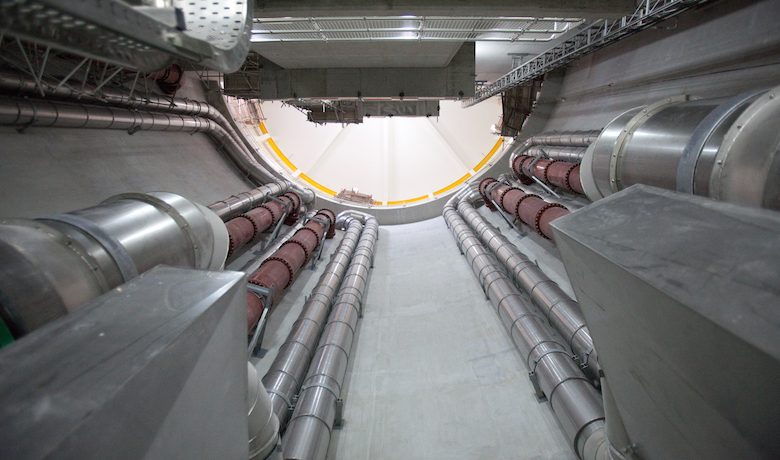

Capitale du Qatar et ville en pleine expansion démographique et économique, ce projet fait partie intégrante pour Doha d’un aménagement urbain global. Cette installation permettra d’acheminer et de relever les eaux usées de la partie nord de la ville, avant de les acheminer vers une station de traitement située à 25 kilomètres de là, via 3 canalisations en fonte ductile, également installées dans le cadre du projet.
Ce contrat est le fruit des synergies entre différentes expertises du groupe VINCI : canalisation, process, eau et génie civil chez VINCI Construction Grands Projets, pompage et électromécanique pour Entrepose Contracting, et à ces expertises, s’ajoute l’ancrage local du Groupe à travers la filiale qatarie QDVC. Il s’agit d’ailleurs d’un des plus importants contrats hydrauliques jamais obtenu par VINCI Construction Grands Projets.
Parmi les nombreux défis que nous avons dû relever, on trouve également la diversité : pas moins de 30 nationalités et des fournisseurs du monde entiers (Europe, États-Unis, Canada, Émirats arabes unis, Afrique, Asie). Ce point a impliqué une gestion logistique et transport complexe entre les usines des fournisseurs et le chantier à Doha. D’autres contraintes ont également dû être dépassées : ainsi, la station de pompage est d’une capacité rarement atteinte mais a été construite sur un terrain exigu (150 x 150 m) nécessitant une bonne coordination des activités travaux et une attention particulière aux problèmes de co-activité. Enfin, le climat désertique qui règne au Qatar, avec des températures estivales pouvant grimper jusqu’à 55°C, nous a contraints à des méthodes spécifiques et des aménagements horaires.

Experts du projet

Maître d’ouvrage
Ashghal, Public Works Authority

Maître d’œuvre
Ashghal, Public Works Authority

Chiffres clés

Dates d’exécution
mars 2009 à juin 2012

Tuyaux fonte ductile
45 000 t

Puissance électrique installée
18 000 kW

SCADA
5 000 entrées/sorties
